硬核技术突破:自主研发同步顶升系统重塑船闸检修工艺
2018年首次接触船闸检修项目时,我从未想过五年后的今天,一套自主研发的设备能让600吨级闸门检修效率提升十余倍。这不是科幻故事,而是葛洲坝二号船闸大修现场真实上演的技术革命。
技术痛点催生创新需求

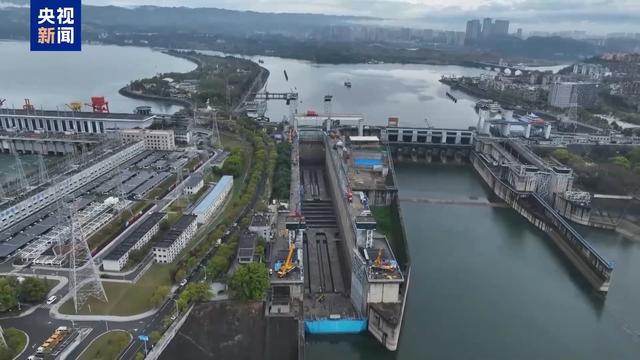

葛洲坝二号船闸单扇人字工作闸门自重超过600吨,底部底枢承担全部荷载,是整个通航系统的核心支点。传统检修模式下,将这扇巨门抬升至检修高度需要40名工人配合千斤顶连续作业8小时。人力成本高、安全风险大、耗时长——这是困扰行业数十年的技术难题。
自主研发实现技术破局

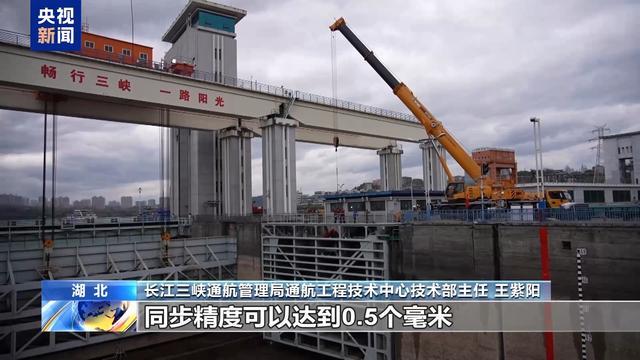

面对这一行业共性痛点,长江三峡通航管理局通航工程技术中心技术团队历时多年攻关,成功研制出人字门同步顶升系统。该系统采用集成化控制技术,将原本分散的顶升作业整合为标准化操作流程。实测数据显示:仅需2名操作人员,33分钟即可完成600吨级闸门的精准抬升,同步精度控制在0.5毫米以内。

这一精度指标意义重大。底枢作为闸门核心支点,其轴与轴瓦贴合度需达到60%以上,过大的偏差会导致金属硬摩擦,严重威胁设备安全。0.5毫米的同步精度确保了整个顶升过程的平稳性,为后续无损探伤、接触面积检测等精密工序奠定了基础。
新工艺规模化应用推动行业升级

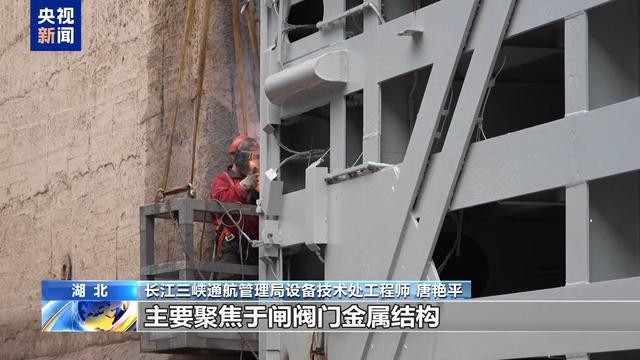

本次检修是该系统首次实现规模化投用,验证了技术成熟度与工程可靠性。配合13项非停航期前置施工任务的高效组织,整个大修工期较原计划缩短12小时,20项检修项目全部高质量完成。这种效率跃升不是单一技术突破的结果,而是液压启闭机修理、闸阀门金属结构养护、水工建筑物缺陷修补等全链条工艺革新的系统性集成。

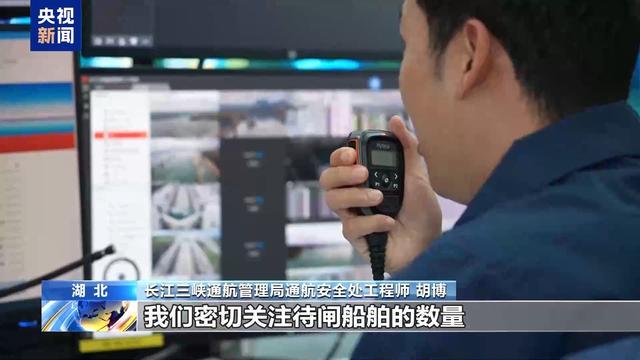

尤为值得关注的是,本次检修在高空、深井、水下及密闭受限空间等多种高风险环境下实现了零安全事故。新装备的投用不仅提升了施工效率,更重要的是将作业人员从高风险环节中解放出来,用机械精度替代人工经验,用系统控制替代随机应变。
技术复盘与经验萃取
从技术维度审视本次大修,有三点经验值得行业借鉴:第一,模块化设计思维——将复杂检修任务分解为可独立验证的标准化工序;第二,前置施工理念——充分利用非停航窗口期,压缩关键路径工期;第三,自主创新路径——基于实际问题开展针对性研发,避免引进技术的适应性风险。这三点共同构成了技术落地的完整闭环。
